上一篇說明了 CRA Article 14 的通報時限與觸發條件,規則本身其實不複雜。真正困難的,是將其轉化為一套組織內部每個人都清楚如何運作的流程。弱點是研發部門先發現,還是客服接獲用戶反應?由誰判定這是否構成「積極被利用」?24 小時的計時自何時起算?第一份通報又由誰負責提交?這些問題若平時未曾演練,真正遭遇弱點事件時,光是釐清「此事歸屬何人」,便可能耗去大半個 24 小時。本篇要談的,正是這套內部流程實際上應如何設計與落實。
多數較成熟的弱點管理流程,可拆解為以下幾個階段。
接受:對外須設有公開、明確的漏洞回報窗口,讓研究人員、客戶、合作夥伴均能找到管道通報疑似弱點。此窗口須由專人受理,不能僅以自動化表單接收後無後續處理。
驗證:收到通報後,先確認是否為真實存在的弱點,濾除誤報。
風險分析:確認為真實弱點後,評估其風險等級。此步驟並非主觀評斷,而是依循一套既定方法,將影響程度與被利用的可能性一併納入考量,最終落於高、中、低。至於實務上如何權衡、界線如何拿捏,往往是各家差異最大、也最需要專業判斷之處。
分岔點:判為高風險者,進入修復路徑——修復、驗證修復是否確實有效、對外報告、將更新分發予客戶,最後於客戶端進行市場驗證,確認弱點確已排除,方能結案。判為低風險者——部分情形可採風險轉移,在產品文件或使用說明中明確告知:「於特定且發生機率極低的情境下如此操作可能帶來何種風險,建議避免。」此亦屬有紀錄、可交代的處理方式。

此處有一項平時無感、稽核時卻常被查核的重點:整套流程必須落地成文。僅以「已有工具在運作」並不足夠,尚須有文件明載每一步驟如何執行、由誰負責、判斷標準為何。稽核邏輯通常是先檢視文件所載,再回頭驗證企業是否確實照辦。文件與實作一致,流程方能通過檢驗。

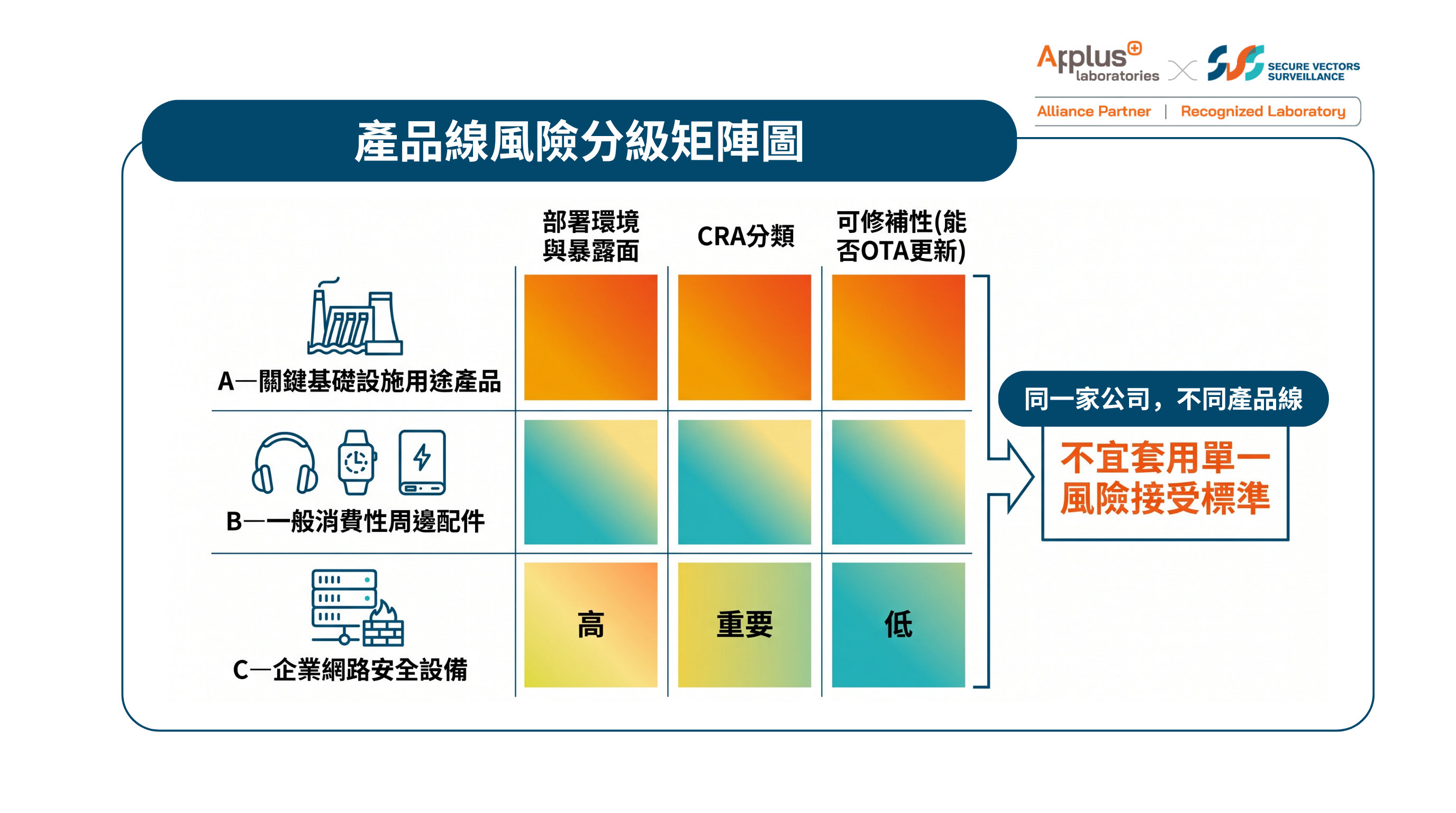

另一項常被低估的面向,是同一家公司內部的風險基準,不應一體適用。實際舉例來說,當企業橫跨多條產品線時,各產品線可承受的風險程度往往存在實質差異,部署於關鍵基礎設施場域的產品,與面向終端消費者的周邊配件,兩者縱使發生同等技術嚴重度的弱點,其下游衝擊與被實際利用的可能性亦不在同一量級,自然不宜套用單一的風險接受標準。
這樣的差異,通常須沿數個維度個別評估:產品的實際部署環境與使用者暴露面、其在 CRA 下所屬的分類(Default、Important 或 Critical),以及發生弱點後的可修補性——例如能否透過 OTA 即時推送更新,或產品已大量鋪貨、實務上難以回收處理。這些維度共同決定了一條產品線在特定情境下「應否、以及能否接受某一風險」的判斷基準。因此,較穩健的做法是依產品線分別建立風險分級準則,而非於組織層級套用單一標準——後者容易導致以較寬鬆的基準,去衡量本應採取更保守立場的高風險場域產品。

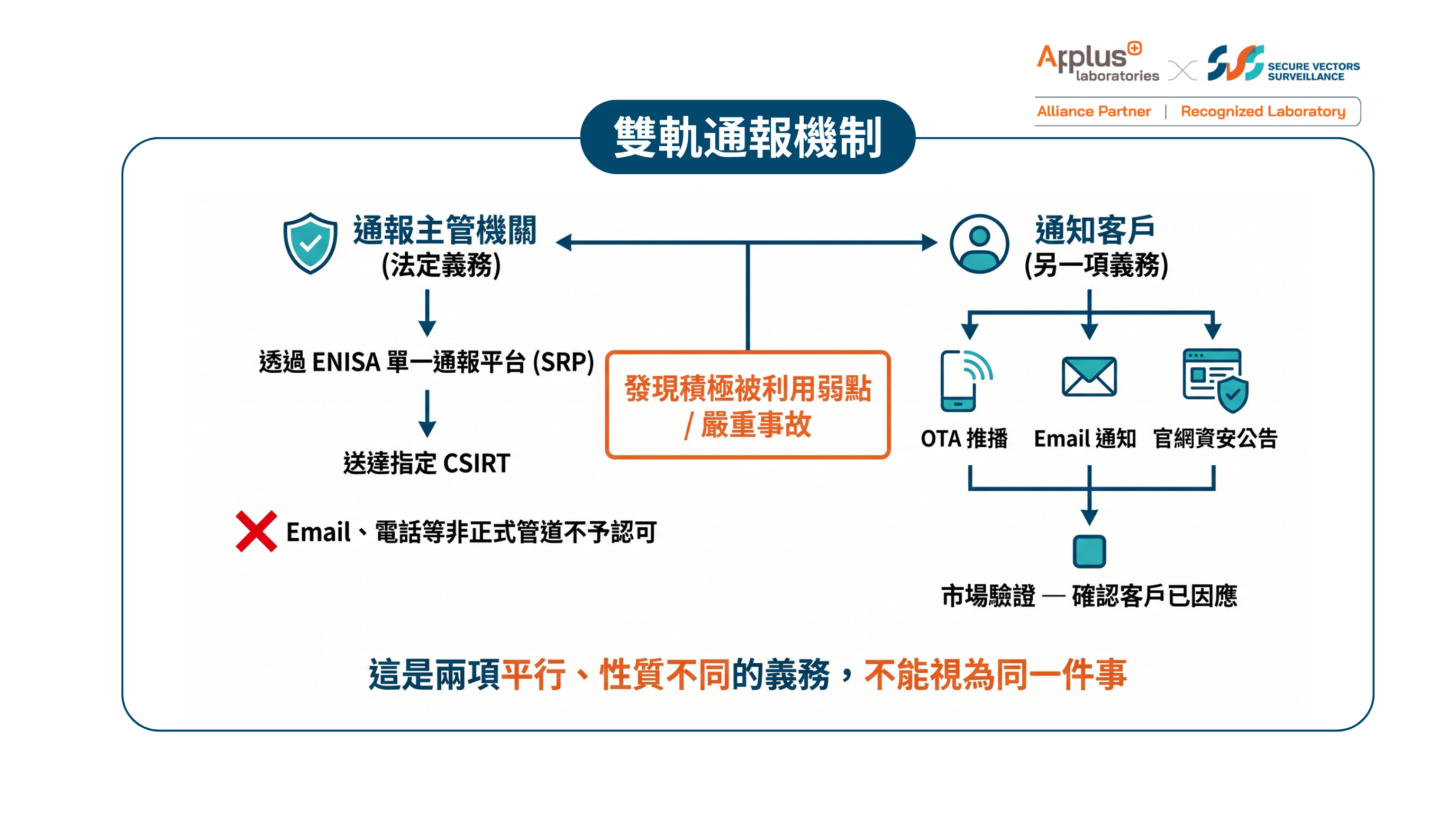

許多企業初次接觸 Article 14 時,會將「通報主管機關」與「通知客戶」視為同一件事。這其實是兩項平行、性質亦不相同的義務。
通報主管機關,須經 ENISA 建立的單一通報平台(SRP),依製造商主要營業地所在會員國,送達指定的協調者 CSIRT。此一管道的對象是監管機關,使用電子郵件、電話等非正式管道將不予認可。
通知客戶則屬另一項義務,其法源為 Article 14(8)。製造商於得知弱點被積極利用或發生嚴重事故後,須讓受影響的用戶(適當時包含所有用戶)知悉此事,以及必要時可採取哪些緩解或修正措施。此項義務的重點在於,即使修復尚未完成,也須先讓用戶知悉當下應如何因應。常見做法是 OTA 推播、Email 通知、官網資安公告等並行採用,內容至少須涵蓋當下可行的緩解措施,以及修補程式是否已釋出或預計釋出的時間。

通知發出後,流程尚未結束。企業仍須有機制確認客戶端是否確實完成因應,可能是主動回訪,也可能是持續蒐集回饋;通知發出後客戶端未再回報問題,某種程度上亦屬佐證。「市場驗證」這一步常被省略,但它正是前述流程節點在實務上必須落實之事。

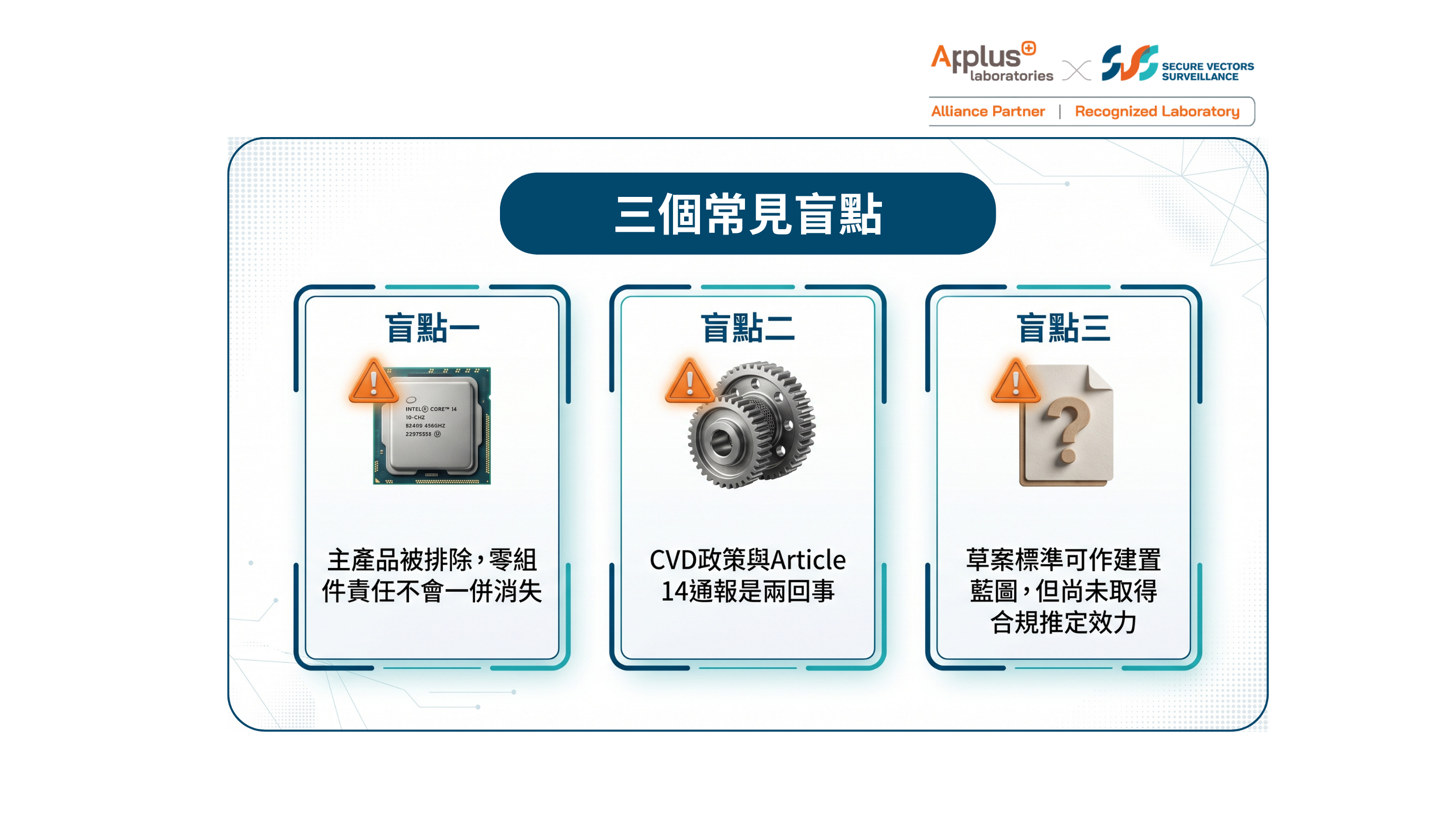

一、第三方元件的通報責任,不會因主產品被排除而一併消失。實務上常見的誤解是:零組件被整合進一項本身受其他法規規範、排除於 CRA 之外的產品後,該零組件即無須顧慮 CRA。但這牽涉到零組件是否落在 CRA 適用範圍的獨立判斷(涉及數個容易混淆的條件,將於後續談產品適用範圍時另行說明)。就通報義務而言,關鍵在於:一旦觸發通報,責任未必集中於單一窗口——產品製造商與零組件製造商可能各自負有通報義務,無法相互推諉為對方的責任。對半導體與模組廠而言,這意味著即使自身僅為供應鏈中的一環,仍可能是法規要求下的通報義務人之一。
二、CVD 政策與 Article 14 通報是兩回事,但會在關鍵時刻交會。協調式漏洞揭露(CVD)政策的義務來源在 Article 13(8),其內容規範見 Annex I 第二部分第 5 點,均非 Article 14 本身。CVD 規範的是企業對外受理、確認、修復、揭露弱點的日常流程;Article 14 則是當其中某個弱點被判定為積極被利用時,方另外啟動的強制監管通報。兩者平時各自運作,唯有觸發積極利用的門檻時才會同步,並於修復與公告發布階段交會。釐清這層分工,才不會誤以為完成了日常的漏洞受理,即等同履行了 Article 14 的通報義務。
三、草案標準可作為建置藍圖,但尚不能作為合規證明。目前有一份專門規範弱點處理流程的草案標準(prEN 40000-1-3),對流程中每一步的輸入、產出與評估基準均規範得相當具體,適合用於建置一套可稽核、可追溯的流程。但該標準仍處草案階段,尚未列入歐盟官方公報(OJEU)的引用清單,現階段套用並無法取得合規推定的法律效力。建議將其作為流程建置時的參考底稿,而非對外主張「已符合規範」的證明文件。在 40000 系列定案之前,業界建置弱點處理流程時,通常仍以既有的成熟國際標準為基礎,例如 ISO/IEC 29147(弱點揭露)與 ISO/IEC 30111(弱點處理)。

Article 14 真正考驗的,是企業能否將這套流程實際建置起來,並留存經得起驗證的文件。多數製造商卡關之處也在於此:癥結不在於不了解該做什麼,而在於難以判斷現行做法是否充分、文件是否完備,以及多條產品線之間的基準落差應如何收斂。
實務上,企業導入這類流程時,一般會先做既有流程的落差分析(gap assessment):若已具備自有的漏洞管理流程與工具,先檢視文件與實際執行是否一致,再指出待補強的環節;若尚未建立,則需要一套完整的流程框架,協助逐步對接自身的系統與組織分工。須特別說明的是,對外通報的法定責任始終歸屬製造商,顧問角色協助的是流程建置,並不能代為履行通報。
需要提醒的是流程建置與落地執行之間,往往還有一段距離——文件寫得再完整,若無人協助落地演練、確認每個環節真的能在時限內運作,遇到真實事件時仍可能卡關,這正是多數企業在導入初期最容易低估的部分。
歡迎參加 9 月 18 日(五)台北實體研討會,直接向來自西班牙的 CRA 專家提問,進一步說明 2027 合規規劃佈局及導入所需的時間與成本估算。報名連結:實體研討會報名連結
Q:漏洞通報的內部流程應如何建立?
基本架構是:建立公開漏洞受理窗口→驗證漏洞是否屬實→視影響程度與發生可能性做風險分級→高風險修復、低風險轉移→驗證修復→對外部通報及分發更新→市場驗證結案。整個流程必須被落地成文,才能在稽核時發揮效用。
Q:通知主管機關和通知客戶是同一件事嗎?
不是。通知機關使用的是 ENISA 的單一通報平台(SRP);通知客戶是另一項平行義務(Article 14(8)),須告知受影響用戶知悉風險與可採取的緩解措施,通常透過 OTA、電子郵件及官方網站公告同步進行。
Q:誰負責申報第三方元件?
一旦觸發通報,責任可能不會集中於單一管道——產品製造商與元件製造商可能各自負有通報義務,無法互相推卸責任。即使企業只是供應鏈中的一個環節,仍可能成為法律要求下的通報義務人之一。
